Vakar gavau patvirtinimą iš savivaldybės, kad mūsų sklypas turi adresą: Atgimimo g. 9 :) Visa procedūra užtrūko 4 sav., 2 savaitės savivaldybėje ir 2 sav., Registrų centre.
Statau namą
Judame toliau...
Su Naujais 2012 m.!

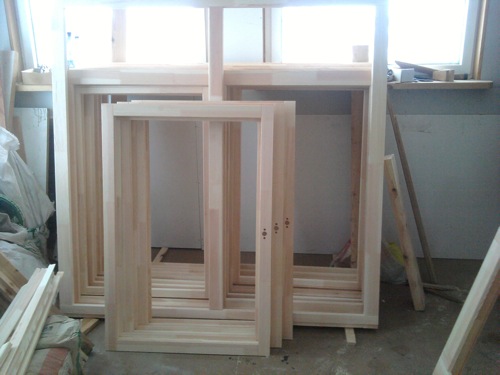

Galiu pasidžiaugti, kad žiemos laikotarpiu darbai nestovėjo vietoje :) Per gruodį ir sausį iš medienos buvo išpjautos langų staktos ir rėmai. Viskas suklijuota ir šiuo metu laukia gruntavimo, dažymo ir surinkimo.

Tikiuosi motina gamta neužsibus ilgai pas mus, nes turime suplanavę darbelius, kuriuos norime pradėti vos tik bus šilčiau. Pirmiausia, tai reikia pradėti mūryti kaminą, tada dengti stogą, tada langai ir durys.
Pas mus planuojamas kieto kuro katilas, bet mes svarstome galimybę įsigyti kaminą su 2 įdėklais, nes ateityje gal atsiras dujos ir norėsime jas pasijungti. Ar verta dabar investuoti į tokį kaminą ar geriau rinktis su 1 įdėklu? Ir ar tinka dujoms tie visi Schiedel, Konekt, Tona kaminai ir panašiai?
"Svečiai"
Vieną gražų rytą aptikau nulaužtą sandėliuko spyną:

Kadangi skaičiau kituose bloguose apie "svečių" apsilankymą, todėl savo sandėliuke nieko vertingo niekada nelaikiau :D
P.S. iš šios krūvos niekas nedingo :D
Stogas: problemėlė
Reikia visų Jūsų patarimo.
Mūsų stogui numatoma danga - bituminės čerpelės. Šiai dienai yra iskelta medinė konstrukcija. Šį savaitgalį dėjome difuzinę plėvelę (pusę sudėjome), po to planuojame OSB.
Problema tokia, kad dengiant bituminėmis čerpelėmis reikia, kad oro temperatūra būtų bent +5, nes kitu atveju neprilips danga. (Orai rudeniop nėra tokie šilti, saulės vis mažiau ir mažiau :/)

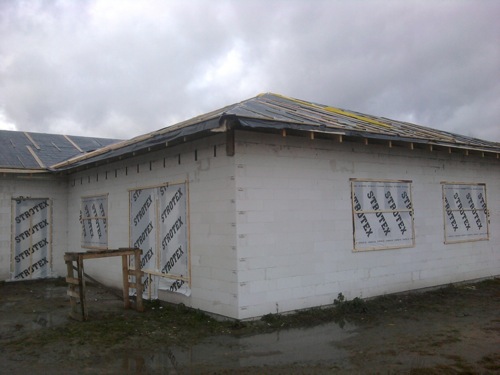

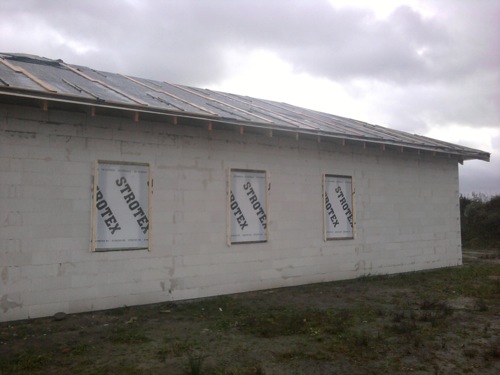

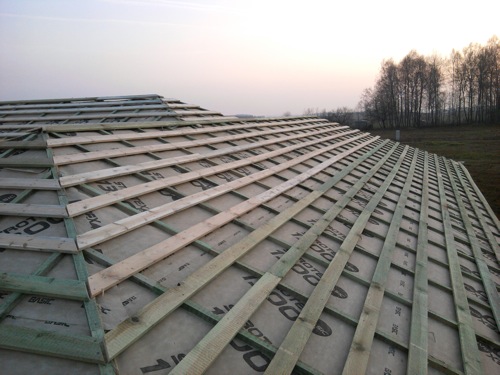

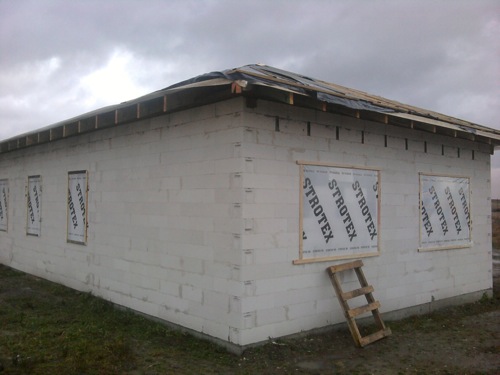

Svartome, kad gal geriau palikti stogą žiemoti tik su OSB, kurį galėtume uždengti juoda polietilenine plėvele (~ 200 mikronų). O jeigu nespėsime, tai palikti tik juodą plėvelę, be OSB.
Labai nenorime, kad danga nepriliptų, bet kartu nenorime taip palikti stogo žiemoti :/
Gal kas esate susidurę su panašia problema? Gal galite pasiūlyti kažkokį protingą sprendimą?
Darbai darbus veja
Praėjo 3 savaitės po paskutinio blogo įrašo. Nors orai buvo labai permainingi, bet per tą laiką buvo padaryta nemažai darbų:
- sutvirtinta perdanga
- išbetonuotas monolitinis žiedas su įbetonuotais ankeriais
- ant monolitinio žiedo padėti mūrtašiai ("murlotai")

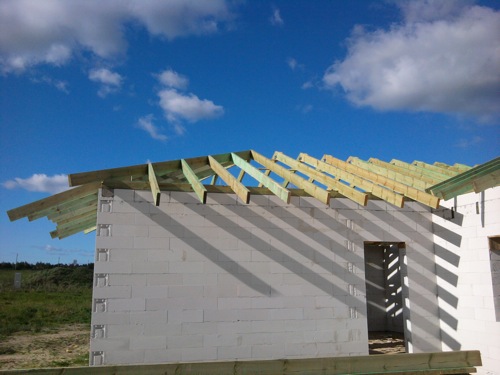

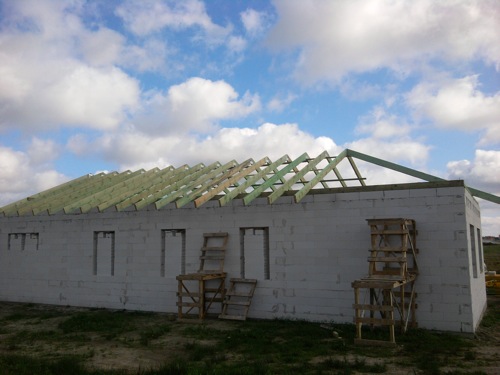

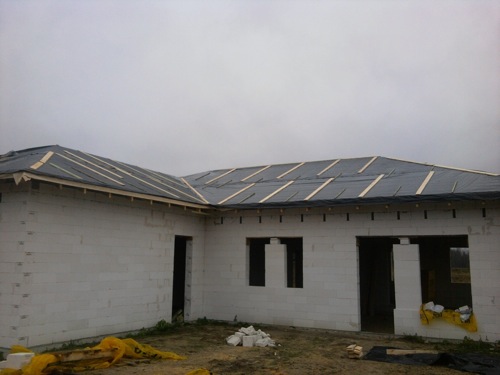

- pradėta daryti stogo konstrūkcija
